Alcance del Proyecto

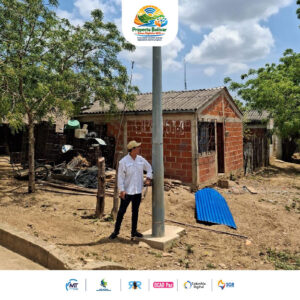

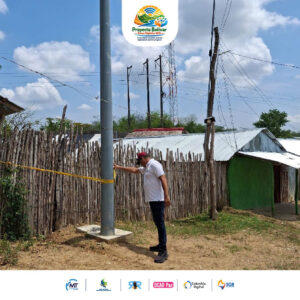

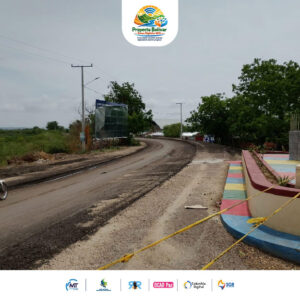

Actividades Ejecutadas






Cobertura Territorial
El proyecto contempla la instalación de 63 Zonas Digitales distribuidas en 3 municipios PDET. Las zonas estarán ubicadas en veredas, corregimientos y centros poblados priorizados bajo criterios técnicos, logísticos, geográficos, de seguridad y alineados con iniciativas PDET.
San Juan Nepomuceno
Zonas Digitales
63
Total Departamental
Departamento de Bolívar
24
Zambrano
Zonas Digitales
15
San Jacinto
Zonas Digitales
Tecnología de Acceso
Características Principales
- ✓Conectividad satelital LEO
- ✓Topología de red en estrella
- ✓Enlace dedicado por zona de 40 Mbps descarga / 8 Mbps carga
- ✓2 TB de prioridad mensual por cada Zona Digital
99.95%Disponibilidad
8 MbpsCarga
2 TBDatos/mes
40 MbpsDescarga
Sistema de Energía
Cada Zona Digital incluirá un sistema de respaldo fotovoltaico
Componentes del Sistema
Panel solar policristalino de 550W
Controlador solar de 30A
Inversor ON GRID de 1200 VA
Batería GEL/AGM de 48Vdc – 200Ah
UPS interactiva de 1.2 kVA
Autonomía total de 24 horas
Cumplimiento del Reglamento Técnico de Instalaciones Eléctricas – RETIE
Sistema de puesta a tierra y protección contra descargas eléctricas
Operación Continua 24/7
Garantizada incluso ante fallas del sistema eléctrico principal
Caracteristicas del Servicio
Servicio gratuito con las más altas garantías de calidad y seguridad
Servicio 24/7
Servicio gratuito 24 horas al día, 7 días a la semana
Portal Cautivo
Portal cautivo para autenticación de usuarios
Control de Usuarios
Control de usuarios concurrentes
Filtrado de Contenidos
Filtrado permanente de contenidos como: Pornografía, Sitios asociados a terrorismo, Phishing y fraudes
Monitoreo Remoto
Monitoreo remoto desde centro de operaciones (NOC) en Colombia
Disponibilidad
Disponibilidad mínima de plataforma del 99.95%
Operación y Mantenimiento
Durante los 18 meses de operación se incluye
6 Mantenimientos Preventivos
Cada tres meses
Mantenimientos Correctivos
Cuando sea requerido
Mesa de Ayuda 7×24
Atención permanente
Línea Gratuita
018000 y canal de atención digital
Gestión de PQRS
Peticiones, Quejas, Reclamos y Sugerencias
Sistema de Tickets
Para trazabilidad de requerimientos
Reportes Periódicos
De uso, tráfico y estadísticas
Fases del Proyecto
Implementación estructurada en tres fases principales
Planeación
Instalación
Operación
Fase 1
Planeación
Fase Inicial
- Informe detallado de ingeniería
- Plan de mantenimiento
- Plan de instalación
- Plan de promoción y apropiación social
- Estudios de campo por cada zona
Fase 2
Instalación
Máximo 60 días
- Instalación y puesta en servicio
- Configuración de equipos TIC
- Pruebas de conectividad
- Aprobación por interventoría
Fase 3
Operación
18 Meses
- Operación continua del servicio
- Mantenimiento preventivo y correctivo
- Promoción y apropiación social
- Soporte técnico 7×24
